在取得土地五個月取得預售許可證并完成部分回款后,安建地產·淮畔世家項目于新春伊始針對公司下達的2018年度目標任務再次開展一場艱巨的攻堅戰。
受2017年下半年的環保高壓政策及連續兩場強降雪天氣影響,淮畔世家項目仍有大量土方未開挖外運, 2018年春節后阜南便遭遇了連續陰雨天氣,直接導致節后土方工程無法正常復工,影響了剩余住宅及地下室工程進度。

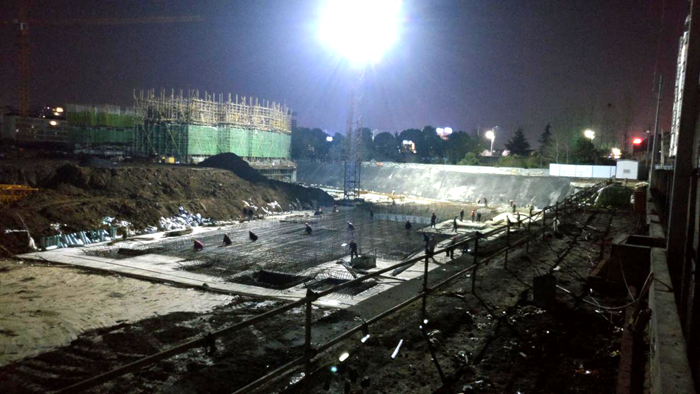

為順利完成2018年項目目標及工程節點目標,淮畔世家項目管理部多次組織參建單位召開工作會(huì )議,結合現場實際編制合理可行的年度進度計劃,采取合理措施規避不利因素?,F階段土方工程是項目的關鍵工作,為進一步加快工程進度,管理部人員充分發揚“特別能吃苦,特別能戰斗”精神帶頭在土方外運期間每天于現場督促至次日凌晨。同時也要求施工單位合理的延長工作時間,利用夜間科學合理組織加班。

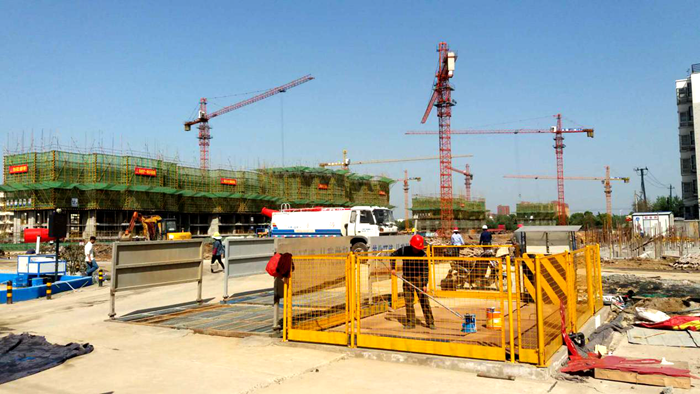

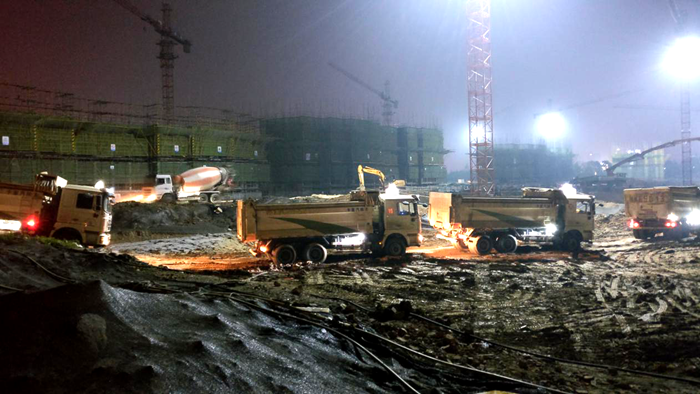

經過近15天時間的不懈努力,淮畔世家項目在環保及天氣等不利條件影響下利用夜間外運近10萬立方米的土方,已完成全部土方量的70%,保障了6棟樓按計劃進入主體結構施工。接下來,淮畔世家項目全體人員將繼續不忘初心,頑強拼搏,艱苦奮斗,在保證安全、環保和質量前提下進一步加快推進工程進度,確保滿足項目資金回籠目標。
安建地產·淮畔世家打好開年攻堅戰
